彩石金属瓦屋面防水施工工艺
日期:2016-03-22

   作为一个屋面供厂家,经常会有人找到我去修理那些不明原因引起漏水的屋面。让人诧异的是,大多数的屋面渗漏不是由于磨损、撕扯造成的,而是由于屋面施工或屋面修理时采取的一些错误做法造成的。有些错误做法造成的破坏一旦形成就无法修复,其它的反而在安装完好多年之后仍然可以修复。

   客户找人来修漏水屋面时,他们通常很清楚渗漏是从哪里出来的。尽管如此,我还是会先提出一些问题作为调查的开端。例如:屋面漏水有多久了?那个地方以前有没有出现过漏水?屋面建好有多久了?

   如果屋面漏水现象断断续续出现了好几年,问题很可能是设计问题或者使用的材料太差。如果屋面二十来年之后开始漏水,这很可能是时间太长,材料老化过度。如果屋面还是新的(两到三年的时间),问题就很可能是安装出了问题。

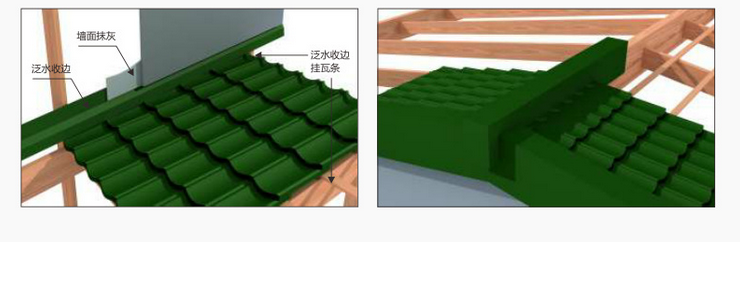

博天彩石金属瓦屋面处理图

   我首先会要求去查看漏水对室内造成的破坏。我要试着确定渗漏是不是确实的来自屋顶。看起来好像是屋面漏水,其实很多时候是挂板或者窗户的问题惹的祸。

   看好屋子里面的情况之后,我会上到屋顶,通常我可以在这里将潜在的渗漏范围缩小到内部受损位置周围3.6米半径的一片区域。我会检查瓦片,如果它们形状完好,那么我就看看有没有露头钉或是树枝扎的洞,然后我会检查漏在外面的固定件。安装糟糕的通风管、天窗还有卫星电视天线等经常是导致屋面漏水的元凶。

  如果还是无法找到漏水的原因,那么我就会检查靠墙体一侧的阶梯式泛水板和烟囱泛水板。我还会检查所有的坡谷。坡谷很容易形成漏水,但是我不会费力不讨好的去修这个位置。如果发现坡谷漏水,我会直接把整个坡谷的屋面材料换掉,重新安装一遍。

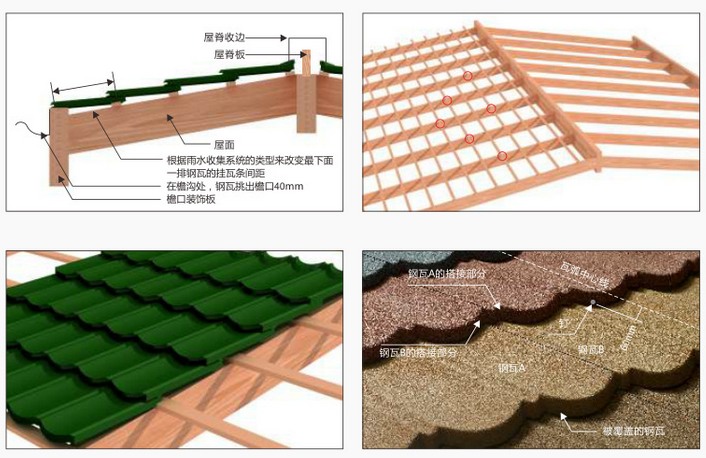

博天彩石金属瓦屋面处理图

   瓦片的安装至关重要,以下博天厂家将为大家详细的讲解下彩石金属瓦正确安装方式:

施工工序:屋面清理→安装外架子→弹顺水条和挂瓦条安装线→安装顺水条→安装挂瓦条→安装天沟板→安装主瓦→安装脊瓦→屋檐处理→气孔处理→外露钉帽防腐处理→屋面清扫→拆除外架子

施工要点 :

  弹线:纵向弹线为顺水条安装线,与屋檐垂直,由屋檐至屋脊,两线间隔为2250px,可由屋面的任意一侧开始;横向弹线为挂瓦条安装线,与屋檐平行,由屋面最左侧至最右侧,由屋檐最下端开始弹线,第一条线至第二条线的间距为850px,以后各线的间距均为950px,屋脊的最后一条线留出脊瓦的安装空间后剩多少是多少。

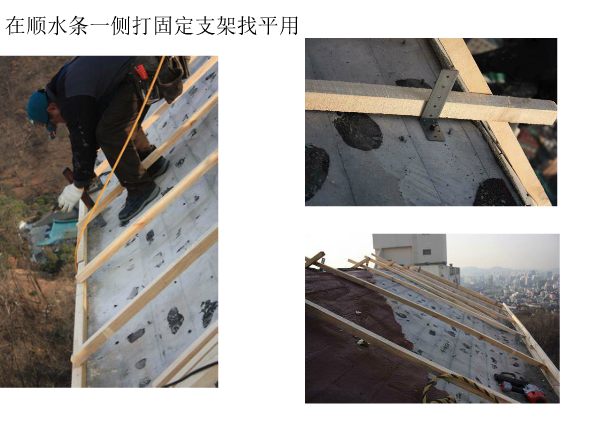

    1.安装顺水条:每条纵向弹线安装一根顺水条,顺水条与找平层之间用钢钉固定,钉距1250px左右 (如遇高层钉距适当缩短以增加牢固度),要保证安装好的顺水条上面平直,与找平层连接牢固。特殊造型屋面,如弧形屋面,顺水条应当适当分段以适应屋面造型,与屋面贴合尽量紧密,顺水条两边缘要钉钢钉固定,如果顺水条长度在1250px-2500px内,中间应该加钢钉固定。

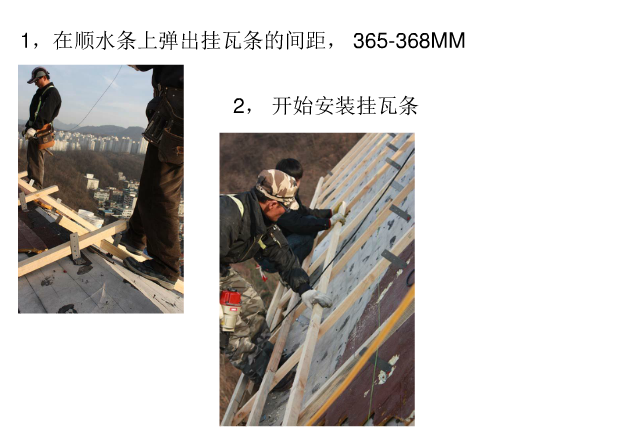

   2.安装挂瓦条:每条橫向弹线安装一根挂瓦条,挂瓦条与顺水条之间用钉子固定,每个交叉点用一根钉子,两根挂瓦条相接处各用一根钉子固定好,要保证安装好的挂瓦条前面和上面平直,与顺水条连接牢固。安装脊瓦(包括斜脊)要单独安装两条高于主瓦挂瓦条4-125px的挂瓦条,这两条挂瓦条的外沿宽度按照所选择的脊瓦宽度确定,圆脊瓦、角脊瓦为350px,方脊瓦为125px。天沟处要留出安装天沟板的位置。要在山墙处安装一条瓦条以便安装山墙板,山墙板宽度为100px。瓦条宽度不可大于此宽度。

  3.安装天沟板:将天沟板放在预留的天沟位置,天沟板的两个侧边与相接的每条挂瓦条用钉子固定,两条天沟板搭接量不得小于250px。   3.安装主瓦:先将主瓦运至屋面,以10片为单位(可少于10片)均匀分散地摆放在屋面上,然后自上而下在两坡对称安装。左右两片瓦的搭接宽度约200px,搭接缝要避开当地主导风向。上下两排瓦的搭接可根据本工程项目的实际情况采用错缝安装或不错缝安装;上排瓦的前沿要扣在下排瓦的后沿凸起处上,搭接宽度约100px。与天沟相接处,主瓦要探进天沟板内2-125px。主瓦铺好后,在瓦的前沿两个弧形边(有的瓦型为两个斜边)交界处用自攻钉按水平方向将其固定在挂瓦条上,每片主瓦固定的钉子数量不得少于4枚(若是高层或坡度较大的屋面,每片主瓦用钉数量不少于6枚),左右两片瓦的搭接处必须固定。

4.安装脊瓦:主瓦与脊瓦(包括主脊和斜脊)连接处要留出125px的宽度其余部分切掉,然后将其向上折起125px用钉子固定在脊瓦挂瓦条上,再将脊瓦扣在上面,用自攻钉在两个侧面与挂瓦条固定,每片圆脊瓦或角脊瓦固定4枚自攻钉,每片方脊瓦自攻钉间距1000px。主脊两端和斜脊外端需安装专用端盖,安装时使用拉铆钉。安装后的脊瓦要平直,无起伏、扭曲现象,以使屋面轮廓整齐美观。

   5.屋檐处理:主瓦与屋檐处第一排挂瓦条固定用的自攻钉需垂直安装,檐口处用檐板、理石或水泥砂浆抹平。上下两不同坡度屋面衔接处如露出部分不超过300px,可用檐板。如超过300px,可用平板来封装。
